Bureau d'étude thermique sur Valence

RT 2012 à Valence

Quelles sont à Valence étapes de la RT 2012 ?

La nouvelle RT 2012 applicable depuis le 1er janvier 2013 pour les bâtiments à usage d'habitation, implique de nouvelles obligations pour les projets de construction à Valence :

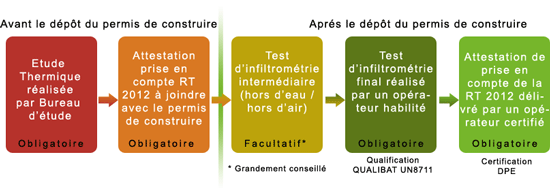

Les grandes étapes de la RT 2012

Qu'est ce qu'une étude thermique

L' étude thermique est une modélisation de votre projet de construction, permettant de déterminer les différents coefficients à respecter :

  1. Bbio ou besoin bioclimatique conventionnel, caractérise le niveau d'efficacité énergétique de la construction. Il prend en compte l'isolation des murs et planchers, mais également la qualité des apports bioclimatiques pour minimiser les factures de chauffage, d'éclairage et de refroidissement s'il y a lieu.
  2. Tic ou température intérieure conventionelle (en degré Celsius) caractérise la capacité de la construction à se protéger des surchauffes estivales.
  3. Cep ou coefficient de consommation conventionnelle d'énergie primaire (unité : kWh ep/m² de Shon /an) caractérise les déperditions énergétiques par an, rapportée au m², sur cinq catégories : systéme de chauffage, éventuel refroidissement, éclairage, eau chaude sanitaire et besoins électriques des auxiliaires permanents. Le coefficient maximal est calculé en fonction de la situation géographique, l'altitude, le type d'usage de la construction, la surface moyenne des biens, ainsi que l'utilisation éventuelle à des énergies émettant peu de CO2 (bois énergie, certains réseaux de chaleur).

Comment mettre en oeuvre la RT 2012 pendant les étapes de mon projet de construction ?

Pendant la phase de construction, il est important de suivre précisément le cahier des charges établi par l'étude thermique. En effet la RT 2012 impose de suivre certaines régles :

  • Respecter les trois coefficients Bbio, Tic, Cep,
  • Utiliser une énergie renouvelable,
  • Avoir au moins 1/6 de surface vitrée (soit 17 % de la surface habitable)
  • ...

Qu'est ce que le test d'infiltrométrie du bâtiment ?

Porte soufflante Valence

Lors de la fin du chantier de contruction, il est nécessaire de faire un test d'infiltrométrie à l'air qui consiste à calculer si en mettant un bâtiment sous 4 pascal de pression le débit de fuite est en dessous de 0,6 m3/h. pour une maison individuelle. Pour effectuer ce diagnostic on obstrue toutes les entrées et sorties d'air naturelles, et avec l'aide d' une porte soufflante le bien est mis sous pression. Attention le test d'infiltrométrie est soumis à une obligation de résultat. {{Ainsi, on recommande vivement||Il est ainsi fortement conseillé||Il est conseillé de faire un test d'infiltrométrie intermédiaire pour vérifier que le bien respectera ce seuil. Il est en effet trés compliqué de corriger un logement finalisé (peinture, placo achevé) lorsque le test d'infiltrométrie n'est pas conforme .

Les attestations de prise en compte de la RT 2012 ?

Deux attestations de prise en compte de la RT 2012 sont nécessaires tout au long du chantier :

  1. L'attestation de prise en compte de la RT 2012 au dépôt du permis de construire
  2. L'attestation finale de prise en compte de la RT 2012 en fin de projet

Détermination des obligations d'études thermiques pour les bâtiments tertiaires sur Romans sur Isère, Bourg lès Valence, Bourg de Péage, Montélimar, Pierrelatte, ... ?

Tout projet de bâtiment neuf devant respecter la RT 2012 sera soumis à un contrôle, le maître d'ouvrage devra fournir des attestations à deux moments clés des phases d'un projet :

  • Au moment du dépôt de la demande de permis de construire,
  • A la fin des travaux

L'attestation fournie en phase PC est une attestation de prise en compte de la réglementation thermique dans la conception du bâtiment. Elle atteste également la réalisation d’une étude de faisabilité des approvisionnements en énergie. L'attestation fournie à l'achèvement des travaux est une attestation de prise en compte de la RT réalisée par le maître d'œuvre. Cette attestation doit être établie, selon les catégories de bâtiments neufs ou de parties nouvelles de bâtiments existants soumis à permis de construire, par un contrôleur technique, un certificateur ou un architecte. Afin de contrôler efficacement mise en application de la RT 2012, le maître d'œuvre doit établir un récapitulatif de l'étude thermique au plus tard à la fin des travaux. Le récapitulatif sera tenu à disposition de l’administration durant cinq ans après l’achèvement des travaux, de tout acquéreur, de toute personne chargée d’établir une attestation de prise en compte de la RT 2012.

L’étude de faisabilité des approvisionnements en énergie en région

L’étude de faisabilité des approvisionnements en énergie est un dispositif issu de la transposition de la directive européenne 2002/91/CE sur la performance énergétique des bâtiments. En effet, la directive de 2002 prévoyait l’obligation de réaliser cette étude pour des bâtiments neufs de plus de 1000 m², la directive de 2010 a conduit à supprimer ce seuil. Ainsi, à compter du 1er janvier 2014, le maître d’ouvrage de tout bâtiment neuf doit réaliser, avant le dépôt du permis de construire, une étude de faisabilité technique et économique des diverses solutions d'approvisionnement en énergie, à l’exception :

  • des bâtiments dont la surface de plancher est inférieure à 50 m²,
  • des maisons individuelles ou accolées, compte tenu de l’obligation de recours aux énergies renouvelables au titre de l’application de la RT 2012 (article 16 de l’arrêté du 26 octobre 2010),
  • des extensions de bâtiments existants ;

Quels sont les systèmes d’approvisionnement à comparer ?

L’étude de faisabilité pour les bâtiments neufs dont la surface de plancher est comprise entre 50 et 1 000 m² est allégée par rapport à celle imposée au-delà de cette surface. Le nombre de variantes à étudier est en effet réduit. Le maître d’ouvrage est tenu de faire comparer le système pressenti dans son projet à au moins quatre variantes parmi cette liste (pour un bâtiment de plus de 1000 m² toutes les variantes sont calculées) :

  • les systèmes solaires thermiques ;
  • les systèmes solaires photovoltaïques ;
  • les systèmes de chauffage au bois ou à biomasse ;
  • les systèmes éoliens ;
  • le raccordement à un réseau de chauffage ou de refroidissement collectif à plusieurs bâtiments ou urbain ;
  • les pompes à chaleur géothermiques ;
  • les autres types de pompes à chaleur ;
  • les chaudières à condensation ;
  • les systèmes de production combinée de chaleur et d’électricité.

Audit énergétique des copropriétés sur Romans sur Isère, Bourg lès Valence, Bourg de Péage, Montélimar, Pierrelatte, ...

Un audit énergétique doit être produit avant le 1er janvier 2017 dans certains immeubles en copropriété équipés d'une installation de chauffage collectif ou d'une climatisation collective. Ce diagnostic vise notamment à réaliser la note énergétique du bâtiment et à réaliser des recommandations destinés à améliorer sa performance énergétique. Quels sont les immeubles concernés ? Il s'agit des immeubles en copropriété comportant au minimum 50 lots et dont le permis de construire a été déposé avant le 1er juin 2001. Plus d'informations sur l'audit énergétiques des copropriétés.

Zone d'intervention autour de Valence pour vos projets RT 2012

Installé sur Valence, nous pouvons intervenir sur tout le département DROME, pour la réalisation des études thermiques. Par ailleurs, nous pouvons intervenir sur les villes environnantes, Bourg lès Valence, Pierrelatte, Romans sur Isère, Bourg de Péage, Montélimar, ...,
