Bureau d'étude thermique sur Montélimar dans le cadre de la RT 2012

RT 2012 à Montélimar

Quelles sont à Montélimar les grandes phases de la RT 2012 ?

La nouvelle RT 2012 applicable depuis le 1er janvier 2013 pour les bâtiments à usage d'habitation, crée de nouvelles obligations pour les projets de construction à Montélimar :

Les grandes étapes de la RT 2012

Définition d'une étude thermique

Une étude thermique est une modélisation de votre projet de construction, permettant de déterminer les différents coefficients à respecter :

  1. Bbio ou besoin bioclimatique conventionnel, traduit le niveau d'efficience énergétique de la construction. Il prend en compte l'isolation des parois, mais également la qualité des apports bioclimatiques pour minimiser les dépenses de chauffage, d'éclairage et de climatisation s'il y a lieu.
  2. Tic ou température intérieure conventionelle (en degré Celsius) traduit l'aptitude de la construction à se prémunir des hautes températures estivales.
  3. Cep ou coefficient de consommation conventionnelle d'énergie primaire (unité : kWh ep/m² de Shon /an) traduit la consommation d'énergie par an, rapportée au m², sur 5 usages : systéme de chauffage, éventuel refroidissement, éclairage, eau chaude sanitaire et besoins électriques des auxiliaires permanents. La valeur maximale est calculée en fonction de la situation géographique, l'altitude, le type d'usage de la construction, la superficie moyenne des biens, ainsi que l'utilisation éventuelle à des sources d'énergies faiblement émettrices en CO2 (bois énergie, certains réseaux de chaleur).

Comment respecter la RT 2012 pendant les étapes de mon projet de construction ?

Pendant la période de construction, il est important de suivre scrupuleusement le cahier des charges établi par l'étude thermique. En effet la RT 2012 nécessite de suivre certaines régles :

  • Respecter les trois coefficients Bbio, Tic, Cep,
  • Faire appel à une énergie renouvelable,
  • Avoir au moins 1/6 de surface vitrée (soit 17 % de la superficie habitable)
  • ...

Qu'est ce que le test d'étanchéité à l'air ?

Porte soufflante Montélimar

A la livraison du bâtiment, il est obligatoire de faire un test d'infiltrométrie à l'air qui consiste à calculer si sous 4 pascal de pression le débit de fuite d'air est en dessous de 0,6 m3/h. pour une maison individuelle. Pour faire ce diagnostic on calfeutre toutes les entrées et sorties d'air naturelles, et avec une porte soufflante le bien est mis sous pression. Attention le test d'étanchéité est soumis à une obligation de résultat. {{Ainsi, on recommande vivement||Il est ainsi fortement conseillé||Il est conseillé de faire un test d'étanchéité intermédiaire pour vérifier que le bien respectera ce seuil. Il est en effet beaucoup plus compliqué de corriger un logement finalisé (peinture, placo achevé) lorsque le test d'infiltrométrie n'est pas conforme au seuil.

Que sont les attestations de prise en compte de la réglementation thermique 2012 ?

Deux attestations de prise en compte de la réglementation thermique 2012 sont obligatoires tout au long de la construction :

  1. L'attestation de prise en compte de la réglementation thermique 2012 au dépôt du permis de construire
  2. L'attestation finale de prise en compte de la réglementation thermique 2012 en fin de projet

Détermination des obligations d'études thermiques pour les projets de constructions tertiaires en région RHONE ALPES ?

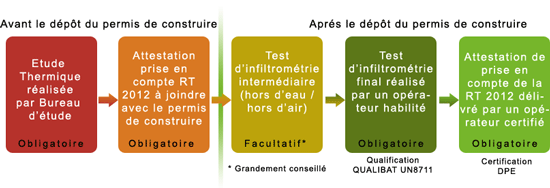

Tout bâtiment neuf devant respecter la RT 2012 sera contrôlé, le maître d'oeuvre aura l'obligation de fournir des attestations à deux moments clés des phases d'un projet :

  • Au moment du dépôt de la demande de permis de construire,
  • A l'achèvement des travaux

L'attestation fournie en phase Permis de Construire est une attestation de prise en compte de la réglementation thermique dans la réalisation du bâtiment. Elle atteste par ailleurs la réalisation d’une étude de faisabilité des approvisionnements en énergie. L'attestation fournie à l'achèvement des travaux est une attestation de prise en compte de la RT réalisée par le maître d'œuvre. Cette attestation doit être établie, selon les catégories de bâtiments neufs ou de parties nouvelles de bâtiments existants soumis à permis de construire, par un contrôleur technique, un certificateur ou un architecte. Afin de contrôler efficacement l'application de la RT 2012, le maître d'œuvre doit établir un récapitulatif de l'étude thermique au plus tard à l'achèvement des travaux. Le récapitulatif sera tenu à disposition de l’administration durant cinq ans après l’achèvement des travaux, de tout acquéreur, de toute personne chargée d’établir une attestation de prise en compte de la RT 2012.

L’étude de faisabilité des approvisionnements en énergie en région

L’étude de faisabilité des approvisionnements en énergie est un dispositif issu de la transposition de la directive européenne 2002/91/CE sur la performance énergétique des bâtiments. En effet, la directive de 2002 prévoyait l’obligation de réaliser cette étude pour des bâtiments neufs de plus de 1000 m², la directive de 2010 a conduit à supprimer ce seuil. Ainsi, à compter du 1er janvier 2014, date d’entrée en vigueur du décret n° 2013-979, le maître d’ouvrage de tout bâtiment neuf doit réaliser, avant le dépôt du permis de construire, une étude de faisabilité technique et économique des diverses solutions d'approvisionnement en énergie, à l’exception :

  • des bâtiments dont la surface de plancher est inférieure à 50 m²,
  • des maisons individuelles ou accolées, compte tenu de l’obligation de recours aux énergies renouvelables au titre de l’application de la RT 2012 (article 16 de l’arrêté du 26 octobre 2010),
  • des extensions de bâtiments existants ;

systèmes d’approvisionnement à comparer ?

L’étude de faisabilité pour les bâtiments neufs dont la surface de plancher est comprise entre 50 et 1 000 m² est allégée par rapport à celle imposée au-delà de cette surface. Le nombre de variantes à étudier est en effet réduit. Le maître d’ouvrage doit faire comparer le système pressenti dans son projet à au moins quatre variantes parmi cette liste (pour un bâtiment de plus de 1000 m² toutes les variantes sont calculées) :

  • les systèmes solaires thermiques ;
  • les systèmes solaires photovoltaïques ;
  • les systèmes de chauffage au bois ou à biomasse ;
  • les systèmes éoliens ;
  • le raccordement à un réseau de chauffage ou de refroidissement collectif à plusieurs bâtiments ou urbain ;
  • les pompes à chaleur géothermiques ;
  • les autres types de pompes à chaleur ;
  • les chaudières à condensation ;
  • les systèmes de production combinée de chaleur et d’électricité.

Audit énergétique des copropriétés en région RHONE ALPES

Un audit énergétique doit être produit avant le 1er janvier 2017 dans certains immeubles en copropriété équipés d'une installation de chauffage collectif ou d'une climatisation collective. Ce diagnostic vise notamment à établir le classement énergétique du bâtiment et à réaliser des recommandations destinés à améliorer sa performance énergétique. Quels sont les immeubles concernés ? Il s'agit des immeubles en copropriété comportant au minimum 50 lots et dont le permis de construire a été déposé avant le 1er juin 2001. Plus d'informations sur l'audit énergétiques des copropriétés.

Zone d'intervention prés de Montélimar pour vos projets RT 2012

Installé sur Montélimar, nous couvrons tout le département DROME, pour réaliser des études thermiques. Ainsi, nous couvrons les communes environnantes, Pierrelatte, Bourg lès Valence, Bourg de Péage, Valence, Romans sur Isère, Portes lès Valence, Crest, ...,
